風車ができるまで

ページID:0001410 更新日:2026年1月6日更新 印刷ページ表示

風車ができるまでの画像その1

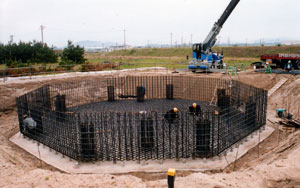

風車の土台を作るために地面を掘削し、土台部分の強化のため鉄筋を組みました。

風車ができるまでの画像その2

土台部分をコンクリート化し、土台部分の第1段階が完成しました。

風車ができるまでの画像その3

風車のタワーを設置する型枠を取り付けし、さらに工事を行い、基礎部分が完成しました。

風車ができるまでの画像その4

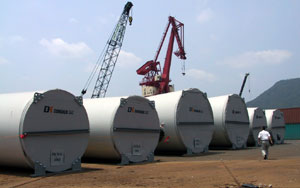

風車のタワーが港へ運ばれてきました。

風車ができるまでの画像その5

ナセル(発電機)も港へ運ばれてきました。

風車ができるまでの画像その6

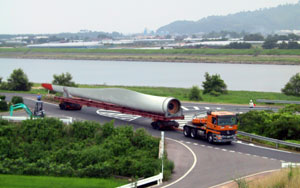

タワー、ナセル、ブレードがそれぞれ港からトレーラーにより運ばれました。

風車ができるまでの画像その7
組立工事の様子です。まず最初に、タワーを組み立ててました。

風車ができるまでの画像その8

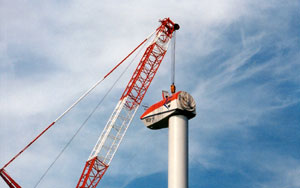

次に、ナセル(発電機)を取り付けました。

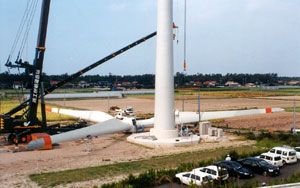

風車ができるまでの画像その9
次に、3つのブレードの組み立てを地上で行いました。

風車ができるまでの画像その10
組み立てたブレードを吊り上げ、取り付けを行いこれで風車の完成です。

風車ができるまでの画像その11
これは、風車の送電線工事の様子です。

風車ができるまでの画像その12
9機の風車で発電された電気は、送電線で天神川を渡っていきます。

風車ができるまでの画像その13

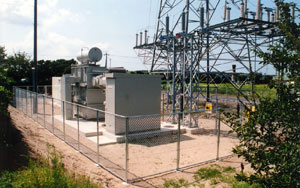

そして、天神浄化センター横に新設された変電所へと繋がっています。
